楼主: 富贵人生

我在搅拌站的日子

[复制链接]

1

主题

257

回帖

524

积分

高级会员

积分
524
 楼主| 发表于 2025-3-25 21:28:32 | 显示全部楼层
金刚砂地面出现空鼓的原因

有一个厂房地面,浇筑完成30小时不能收面。中间人打电话询问原因。总工说是缓凝了。

过了几天,中间人说地面出现空鼓现象,大面积空鼓,要求解决。
此事尚未过去,第三天浇筑地面,搅拌站没有石子了,中间人无奈从其他搅拌站买来混凝土,让工地继续施工。这样,一个厂房地面里,就使用两个搅拌站的混凝土。结果,后浇筑的混凝土十个小时凝固,在工人切割施工缝后,先浇筑的混凝土还不能收面,脚能踩出印。工地结合之前缓凝空鼓,就把所有责任都推到我们搅拌站。这个工程是中间人从工地接的活,垫资赚差价。

工地欠着中间人十几万元货款,这中间人解决空鼓问题。因为甲方要求总包破除地面,重新浇筑。对搅拌站来说,这是一个棘手的问题。

我去工地两次,承认混凝土缓凝问题。但是认为空鼓现象和混凝土无关。这个厂房是金刚砂地面,之前就遇到过一次金刚砂地面空鼓现象。这次,因为缓凝影响施工进度,金刚砂地面又出现空鼓现象,接着正在浇筑时,没石子又给工地断灰,中间人从其他搅拌站调灰,两个站的混凝土差异这么明显,加上甲方要求总包因为空鼓,要求破除地面重新浇筑。

总包和中间人都认为,混凝土质量肯定有问题。居高临下地让我们承担所有责任。刚接手,觉得谈判相当难,没有任何筹码。

我和总工商量对策,去汇报工作时,和老板商量怎么办。
回复

使用道具 举报

1

主题

257

回帖

524

积分

高级会员

积分
524
 楼主| 发表于 2025-3-25 21:29:30 | 显示全部楼层
中间人和工地认为,就是混凝土质量有问题,逼着我开口承担所有责任。我和总包老板见面,想知道他打算怎么办。他说,本来打算铲除空鼓,修补一下。甲方认为,刚浇筑的地面就有补丁,这是无法接受的。坚决要求破除表面五公分,用细石混凝土重新浇筑。并且要求从其他搅拌站采购,
破除费用,人工费用,混凝土费用,都由我们搅拌站承担。我是看出来,他们就是要把我们当砧板上的肉宰割。

之前总工关注这个地面,派我随车到工地看灰,给质检反馈信息,及时调整混凝土状态。我看到工人用铁锹铲金刚砂撒到刚刚浇筑的混凝土上。这种抛洒方式不符合均匀撒布的要求,我就拍下他们用铁锹铲撒金刚砂的过程。这些视频成为宝贵的证据。

为了应对这次危机,我们经过分析,把中间人作为说服对象,不和工地打交道,重点是说服中间人。因为工地和搅拌站没有直接联系。

接着查找标准,从施工不规范入手进行反击。工地的理由很直接,就是用两家搅拌站混凝土,同样的地方,同样一班工人,只有我们站的混凝土缓凝并且出现空鼓。所以推测出混凝土质量不合格。
回复

使用道具 举报

1

主题

257

回帖

524

积分

高级会员

积分
524
 楼主| 发表于 2025-3-25 21:29:47 | 显示全部楼层
为了了解金刚砂地面施工流程,我查相关标准,观看金刚砂地面施工视频,请教有经验的工人,了解关于金刚砂地面的标准和容易出现的问题。自己从标准规范,网上的视频和施工经验三方面,确定了一个事实,金刚砂地面出现空鼓离层脱皮现象,这是常见问题。并且和施工有直接关系。

金刚砂属于水泥基耐磨材料,在《建筑施工手册》里有具体操作方法,依照标准规定,耐磨材料的撒布量应符合设计要求,且应在水泥类基层初凝前完成撒布。水泥基硬化耐磨面层采用撒布铺设时,耐磨材料应撒布均匀,厚度应符合设计要求。

基层初凝时(以脚踩基层表面下陷5㎜为宜)进行第一次撒布作业;将全部用量的三分之二耐磨材料均匀撒布在基层混凝土表面,用木抹子抹平,待耐磨材料吸收一定水分后,采用镘光机碾磨,并用刮尺找平。
回复

使用道具 举报

1

主题

257

回帖

524

积分

高级会员

积分
524
 楼主| 发表于 2025-3-25 21:30:21 | 显示全部楼层
待混凝土硬化至一定阶段进行第二次撒布作业。将全部用量的三分之一耐磨材料均匀撒布在表面(第二次撒布方向应与第一次垂直),立即抹平镘光,并重复镘光机作业两次。

应该在混凝土初凝之前,人踩上去脚印下陷三到五毫米时,均匀撒金刚砂于操作面,以每平方米3到5公斤金刚砂的标准进行。

太早或太晚撒金刚砂,或者抛洒厚薄不均匀,都会出现质量问题。

金刚砂的质量问题主要有空鼓开裂离层脱皮。

所以在施工时,务必要观察混凝土的凝结时间,按照标准规定时间进行施工。

这样下来,

自己发现工地有不符合标准要求的地方。

这些才是导致空鼓现象的原因。
回复

使用道具 举报

1

主题

257

回帖

524

积分

高级会员

积分
524
 楼主| 发表于 2025-3-25 21:30:56 | 显示全部楼层
第一,工地撒金刚砂的时间不符合要求。

撒布金刚砂的时间在混凝土初凝之前,以脚踩基层表面下陷5㎜为宜,进行第一次撒布作业;

工地撒布金刚砂在刚浇筑混凝土就进行,拍下的视频可以作为证据。

第二,工地用铁锹抛洒金刚砂,造成金刚砂厚薄不均匀。

这也会造成空鼓现象。

根据视频博主的解释,金刚砂没有充分研磨浸透和混凝土结合起来,就会出现空鼓离层脱皮现象。

第三,工地提出的凝结时间问题,恰好证明他们施工不规范。

因为撒布金刚砂的时间是根据混凝土初凝时间确定的。

凝结时间长,工人应该等着混凝土初凝再撒金刚砂。而不是刚浇筑混凝土就撒金刚砂,发现混凝土凝结时间长,再去埋怨混凝土凝结时间不符合工地的预期。原因就是没有按照标准规范施工。

回复

使用道具 举报

1

主题

257

回帖

524

积分

高级会员

积分
524
 楼主| 发表于 2025-3-25 21:31:34 | 显示全部楼层
最后,我和总工确定两点,

一是承认混凝土缓凝。

二是否认地面空鼓和混凝土有关。

为了寻找进一步证据,

我和总工约上中间人,一起去看同一天浇筑的没有金刚砂的地面。

这些不撒金刚砂的地面都没有空鼓现象。

但是中间人还是纠缠缓凝现象。

我们直接承认缓凝。

最后一次我和中间人一起去工地,借我之口帮助中间人阐明事实。在工地厂房里,我和总包老板针锋相对辩论,字字针尖,句句麦芒,我牢牢抓住标准要求,对工地的施工流程就行含蓄指责。他提出一直都是这样施工的,从来没有出现过空鼓。当时我真想说出,“那是因为你们一直没有按照标准要求施工。”我忍住了,总包老板节节败退,就转身离开了。
回复

使用道具 举报

1

主题

257

回帖

524

积分

高级会员

积分
524
 楼主| 发表于 2025-3-25 21:32:01 | 显示全部楼层
一旁的工人又提出垫层不凝固,不上强度。中间人也提出垫层不上强度。我和中间人来到厂房东面的基坑垫层。垫层上什么保温措施都没有,我拿出手机拍下现场照片,转头对工地领班说,冬施期间应该对混凝土结构覆盖保温,气温再低还要加热增温。混凝土在5℃以下不进行水化反应,就不再增长强度。你们为什么不在垫层上铺保温材料呢?你们违反标准要求,所以导致强度不增长。

对方没想到我会这么说。中间人也就没说什么。工地的人都走了,我和中间人出门。分别上车之前,中间人认可了我的说法,知道空鼓是工地按照经验施工造成的,经过这次事件,肯定会吸取教训。但是中间人仍然想让搅拌站承担四分之三的费用。我心里想,惹不起工地,还想要让搅拌站承担责任。回公司给老板汇报了这里的情况,公关经理说,让他们去法院起诉吧!后来就不了了之了。
回复

使用道具 举报

1

主题

257

回帖

524

积分

高级会员

积分
524
 楼主| 发表于 2025-3-25 21:32:21 | 显示全部楼层
改变砂率对混凝土强度影响的试验

搅拌站生产的预拌混凝土,不但要保证强度,还要满足施工要求。

近期,工地反映混凝土石子多,堵泵,泵管吸不住,转不动搅拌臂,加水就离析,最后两方都是石子。

在调整配合比的过程中,质检员和总工产生分歧。

总工认为砂率大影响强度,应该使用极限砂率,工地喊石子多的时候,再减一些。好处是,能让石子密布墙体表面,增加回弹仪弹到石子概率,有助于提高检测强度。

影响混凝土强度的三个因素是:水胶比,单位用水量,水泥强度。

砂率影响混凝土和易性。

由于混凝土砂率小,导致工人对搅拌站很有怨气。

为了知晓砂率对混凝土强度的影响,进行试配试验,用数据说话。

试验编号 2023-SP32 试验日期 2023.6.20 强度等级 C30

试验目的 验证不同砂率下混凝土强度
回复

使用道具 举报

1

主题

257

回帖

524

积分

高级会员

积分
524
 楼主| 发表于 2025-3-25 21:34:38 | 显示全部楼层

原材料如下

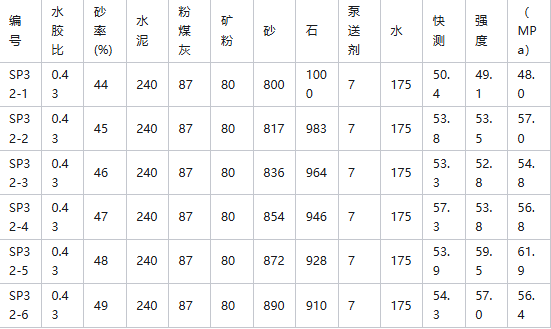

配合比
回复

使用道具 举报

1

主题

257

回帖

524

积分

高级会员

积分
524
 楼主| 发表于 2025-3-25 21:35:49 | 显示全部楼层
快测的方法:

将拆模试件放入70℃水中24小时后取出,当试件与常温相同时破型强度。

根据2023年7月到11月进行的比对试验,以标养28天强度为标准,快测强度比标养28天强度低10%。

总工认为砂率大的害处是,降低强度,引发裂缝。

但是降低或增大砂率对强度有多大影响,没有试验数据。

本次试验就是找出定量关系。

为了保证试验数据准确,原材都是专门风干的同一批骨料。
回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册
